巴彦淖尔地区又一百万千瓦级风储新能源配套电网送出工程投产

10月24日1时29分 ,巴彦淖尔地区今年首个百万千瓦级包管性新能源送出工程—乌拉特后旗蒙能100万千瓦风储基地包管性项目220千伏送出工程竣工投运 ,内蒙古必威betway巴彦淖尔供电公司提前23天完成该项目 ,实现责任状项目投产过半的目标 。

必威|必威·betway(China)官方网站

全力以赴 确保工程顺利并网

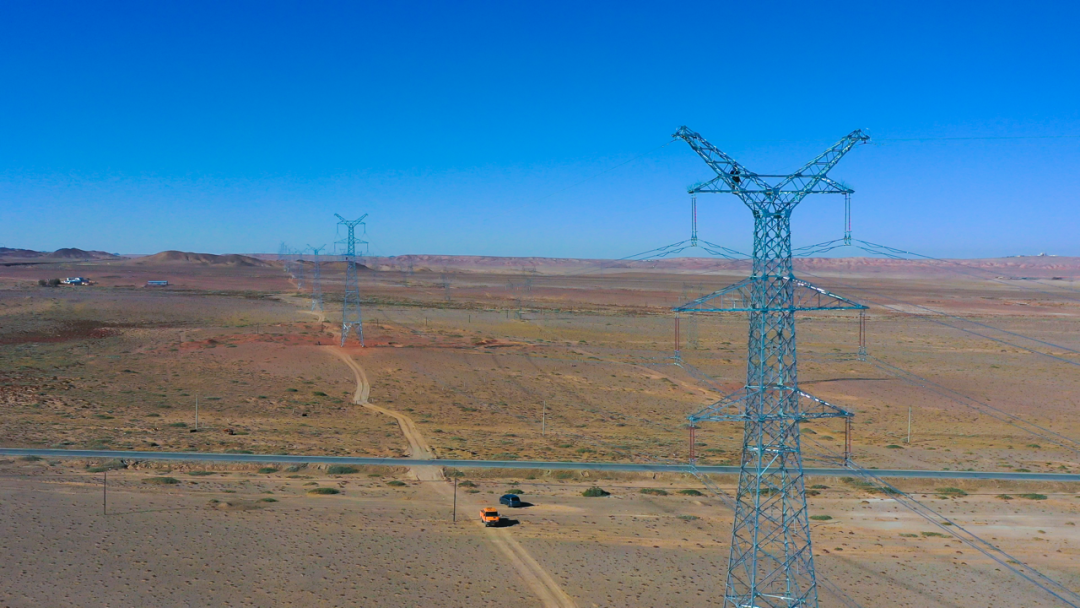

该项工程是巴彦淖尔市2024年重点能源建设项目之一 ,也是该公司2024年投运的第二项自治区责任状重点工程 ,工程全段位于乌拉特后旗 ,投资7442万元 ,在乌后旗开闭站新建220千伏间隔2个 ,新架设铁塔119基 ,线路长度42.9千米 。工程于2024年5月12日正式开工建设 ,为确保工程如期顺利入网 ,该公司组织提前介入青赔清障协调事情 ,多名协调人员逐村逐户走访 ,为后续的工程建设打下坚实基础 。

攻坚克难 提前完成建设任务

乌拉特后旗后山地区建设条件艰苦 ,肆虐的风沙、灼烧的烈日、凛冽的寒风时刻考验着建设者们 ,工程参建人员迎风冒沙 ,连续攻坚克难 ,完成了全线的基础开挖、浇筑、立塔、架线 ,通过精细化、节点化管控 ,现场分工精确、任务明晰 ,充分发挥党业融相助用 ,倒排切实可行的施工计划 ,全部工程仅用164天完成 ,实现“同年开工建设 ,同年竣工投产”的任务目标 。

高效联动 打造宁静优质工程

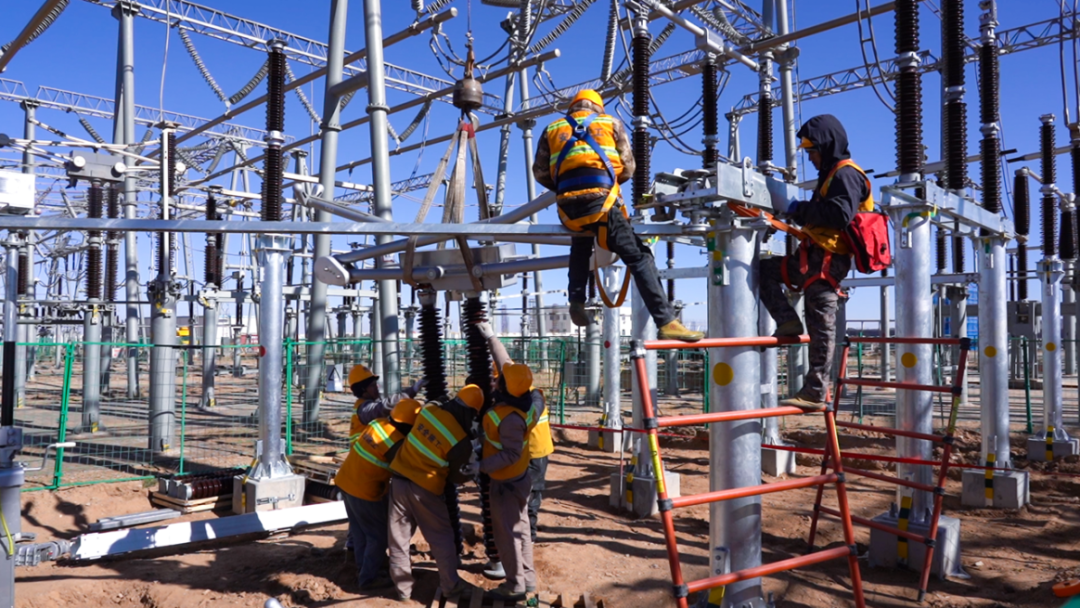

在变电站投产现场 ,作业人员昼夜奋战 ,一派热火朝天的事情景象 ,各专业人员提前开展阶段性设备调试、验收事情 ,业主项目部人员恒久驻扎在施工现场 ,连续深入一线严控现场宁静作业、质量标准 ,包管工程建设可管可控 ,实现了宁静“零事故”、质量“零缺陷”、进度“零滞后”目标 。同时 ,切实发挥党组织和党员在电网项目建设中“反违章、抓质量、强攻坚”的战斗堡垒和先锋模范作用 ,保质保量完成工程建设任务 。

风车一日迎风起 ,草原绿电送万里

该公司将连续效劳好绿色能源工业生长 ,向“绿”而行 ,向“新”而动 ,厚植“北疆绿”、增色“中国蓝” ,在完成好习近平总书记交给内蒙古的“五大任务”、全方位建设模范自治区“两件大事”中交出一份优异答卷 。
