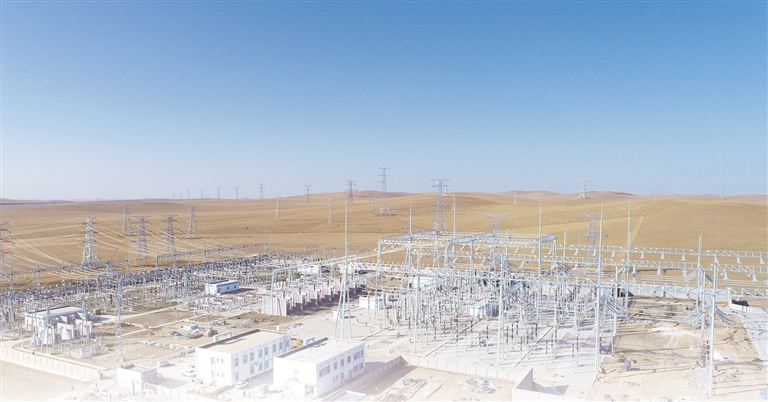

10月30日17时33分,宝拉格500千伏输变电工程全部设备投产启动。锡林郭勒超高压供电公司历时4年完成升压扩建,宝拉格500千伏变电站将为东乌旗东北部、西乌旗地区大型新增负荷及输变电项目提供接入点,锡林郭勒盟东部地区将形成以塔宝双回为主网架的500千伏输变电网架结构。
工程新建宝拉格宁静稳定控制系统,设置双套区域稳定控制装置,由宝拉格站作为稳定控制系统主站,连接九连、高力罕、塔拉变电站作为信息收罗子站,创源、白音华铝厂变电站作为执行子站。宝拉格站通信传输网由原先的3个新增至5个,通信网络整体架构的稳定性实现了新跨越。
程控调理组网由原先互为主备的形式升级为三通道承载方法,极大提升了业务稳定性和对抗事故攻击的能力,包管站内调理交换网业务稳定运行。扶引光缆切改事情是宝拉格升压工程的重点环节之一,由原先220千伏线路切改至500千伏线路,新建后,光缆长度达196千米。
建设历程中,调控公司助力锡林郭勒超高压供电公司开展电网宁静稳定剖析和继电�;ざㄖ明日�;制定电网运行方法及配套宁静稳定系统优化计划;协调华北网调合理安排主网设备检修,启动调试与基建工程紧密配合;做好事故预想,落实危害管控步伐,优化停电切改计划,严格执行启动调试计划。
锡林郭勒超高压供电公司自9月3日入场以来,业主项目部每日与施工、监理单位“同进同出”,强化要害环节、要害设备、要害组部件等节点动态管控,健全现场宁静监督,抓严抓实施工质量。确保项目高质高效推进,包管工程“零缺陷、零隐患”投运。
该工程是国家能源局进一步完善“十四五”电网主网架计划的举措之一,是自治区级重点工程,工程总投资2.97亿元。此前,锡林郭勒超高压供电公司历时100天,完成了自治区特急能源保供工程——白音华间隔扩建工程。为连续提升电网供电效劳包管能力,满足地方经济用电需求,该站此次升压扩建750兆伏安主变压器2组,升压500千伏线路2回,新建输电线路2.9千米,铁塔9基,接带220千伏线路9回。
该工程投运后,内蒙古500千伏主干网架将向东北偏向延伸约180千米,提高地区供电能力50万千瓦,消除五级电网危害点4处,解决了白音华自备机组的暂态稳定问题,有效提升锡林郭勒盟供电可靠性和电能质量;包管自治区重点项目国电投白音华40万吨高精铝板带项目全容量投产,为白音华配套30万千瓦光伏发电项目全容量投产创立条件,对增进少数民族地区经济生长具有重要意义。
